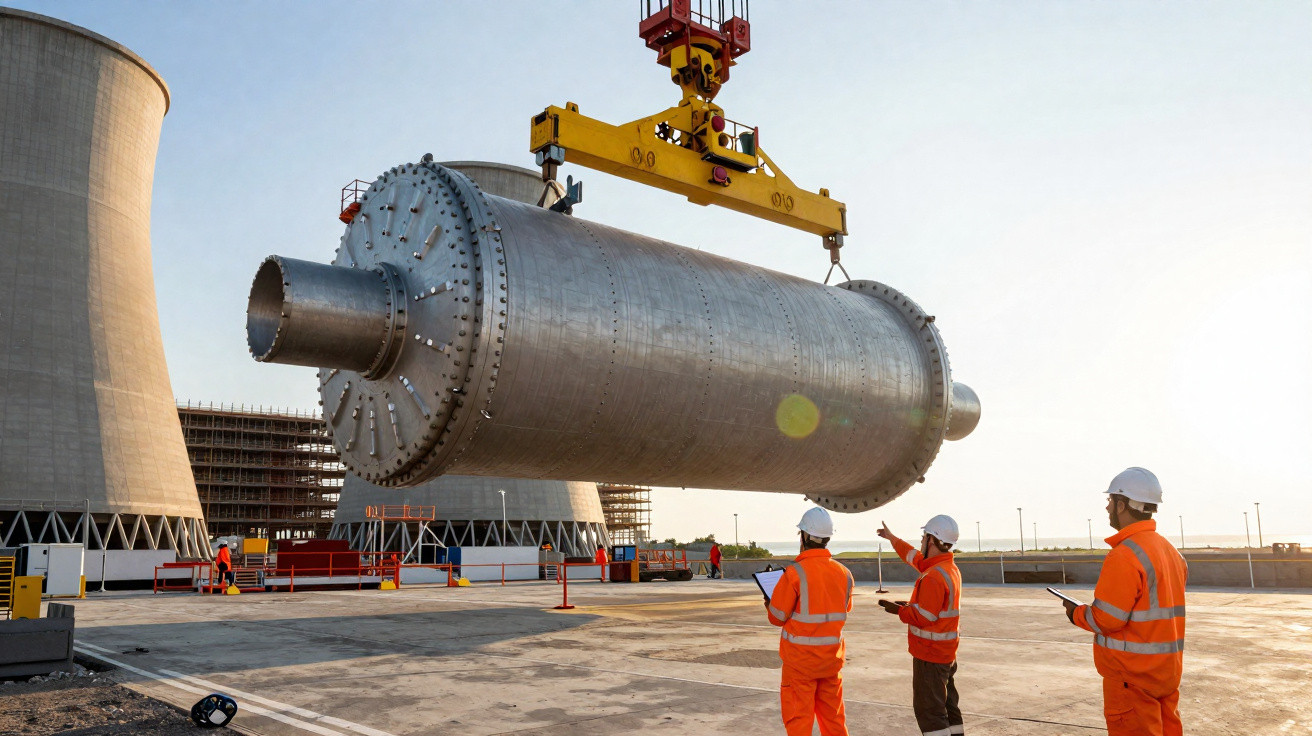

Mitten im Winter ist ein außergewöhnlicher Spezialtransport an der windgepeitschten Küste Somersets angekommen. Nach einer Strecke von mehr als 1.000 Kilometern erreichte die Reaktordruckbehälter-Kolonne für den zweiten Block des britischen Kernkraftwerks Hinkley Point C ihr Ziel. Der 500 Tonnen schwere Stahlkoloss wurde in Frankreich hergestellt und ist für einen Einsatz über Jahrzehnte ausgelegt.
Ein 500-Tonnen-Koloss auf Reisen
Seinen Ursprung hat dieses Bauteil in Saint-Marcel, einem Industriestandort in der französischen Region Saône-et-Loire. Framatome, einer der wichtigsten Akteure der europäischen Atomindustrie, fertigte dort die Hülle des Reaktordruckbehälters für den zweiten EPR-Block von Hinkley Point C.
Der Behälter misst etwa 13 Meter in der Länge, besitzt einen Durchmesser von mehreren Metern und besteht aus hochfestem Stahl, der extremen Belastungen standhalten muss. Schon allein sein enormes Gewicht macht eine Transportplanung erforderlich, die an einen Ingenieur-Thriller erinnert.
Ohne den Reaktordruckbehälter bleibt ein Kernkraftwerk ein leerer Betonmantel – dieses Bauteil macht den Unterschied zwischen Baustelle und künftiger Stromfabrik.
Zunächst führte die Route durch Frankreich, bevor der Transport den Ärmelkanal in Richtung Avonmouth bei Bristol überquerte. Danach ging es mit einer Barge über die Mündung des Flusses Parrett zum kleinen Hafen von Combwich. Dort begann der anspruchsvollste Abschnitt: Bis zur Baustelle waren es nur 6,4 Kilometer, doch jeder einzelne davon erforderte eine präzise Vorbereitung.
Für diese letzte Strecke nutzte der Betreiber einen Schwertransporter mit Dutzenden Achsen und zahlreichen Rädern, der sich im Schritttempo bewegte. Die Fahrt nahm sechs Stunden in Anspruch; auf Teilen der Strecke entsprach das Tempo etwa einem schnellen Spaziergang. Kreisverkehre, Kurven und selbst jeder Gullideckel waren zuvor untersucht worden.
- Streckenlänge insgesamt: über 1.000 km
- Transportwege: Straße, Fluss, Meer, wieder Straße
- Letzte Etappe: 6,4 km in 6 Stunden im Spezialkonvoi
- Gewicht des Bauteils: ca. 500 Tonnen
- Länge des Behälters: rund 13 Meter
Bei Schwertransporten dieser Art ist kein Raum für Improvisation. Behörden, Polizei, Ingenieure und Speditionen investieren häufig Monate in Genehmigungsverfahren, Berechnungen zur Belastbarkeit von Brücken sowie die exakte Festlegung jedes Begleitfahrzeugs.
Welche Funktion der Behälter im Reaktor übernimmt
Aus technischer Sicht handelt es sich um den Reaktordruckbehälter eines EPR, also eines Druckwasserreaktors der neuesten Generation. Dieses Bauteil bildet das Herzstück des gesamten Kraftwerks.
Die Aufgabe des Reaktordruckbehälters
Später wird sich im Inneren des Behälters der Brennstoff befinden. Spezielle Führungen nehmen die Steuer- und Regelstäbe auf, mit denen die Betreiber die Kettenreaktion überwachen und steuern. Wasser umströmt den Brennstoff, nimmt die erzeugte Wärme auf und leitet sie in das Kühlsystem weiter.
Die Belastungen sind erheblich: Über Jahrzehnte hinweg muss der Behälter Drücken von mehr als 150 bar und Temperaturen von annähernd 320 Grad Celsius widerstehen. Risse oder Schwachstellen im Material wären nicht hinnehmbar. Deshalb verwendet die Branche dickwandigen, exakt geschmiedeten Stahl und unterwirft die Herstellung einem strengen Kontrollsystem.
Einmal eingebaut, bleibt der Reaktordruckbehälter dort voraussichtlich länger als jede Regierung im Amt – geplant sind Nutzungszeiten von bis zu 80 Jahren.
Während des Betriebs erfolgen zwar regelmäßige Wartungen, doch ein Austausch des Behälters käme praktisch einem Neubau gleich. Daher gilt er als „nicht ersetzbares“ Bauteil. Seine Ankunft ist folglich ein wichtiger Meilenstein für Block 2 von Hinkley Point C.
Block 2 nutzt die Erkenntnisse aus Block 1
Die erste Reaktordruckbehälterhülle für Hinkley Point C wurde bereits 2023 geliefert und Ende 2024 innerhalb der Reaktorgebäude-Struktur von Einheit 1 platziert. Seither setzen die Teams ihre Arbeiten im Gebäudeinneren fort: Rohrleitungen, Stromkabel sowie Mess- und Sicherheitstechnik füllen den zuvor leeren Betonbau.
Beim zweiten Block schreitet die Arbeit nun merklich schneller voran. EDF Energy geht intern von Abläufen aus, die im Vergleich zur ersten Einheit 20 bis 30 Prozent zügiger sind. Die Ursachen liegen nahe:
- eingespielte Fertigungs- und Montageketten
- höherer Anteil an vorgefertigten Modulen (rund 60 %)
- optimierte Bauabläufe und weniger Anpassungen auf der Baustelle
- geschulte Teams mit konkreter Erfahrung aus Block 1
Solche Großvorhaben folgen beinahe stets demselben Schema: Beim ersten Block treten Kinderkrankheiten, Fragen zu Genehmigungen und Herausforderungen durch neue Technik auf. Der zweite Block profitiert von diesen Erfahrungen, um Fehler nicht zu wiederholen und Synergien zu schaffen.
Hinkley Point C: Ein Projekt unter großem Erwartungsdruck
Für Block 1 von Hinkley Point C begann der Bau 2018. Seitdem hat sich der Rahmen des Projekts deutlich verändert. Der Zeitplan wurde mehrfach verschoben; inzwischen gilt ein Inbetriebnahmezeitraum um 2030 als realistisch. Auch die Kosten haben sich erheblich erhöht.
Aktuellen Schätzungen zufolge bewegen sie sich zwischen 31 und 34 Milliarden Pfund, bewertet auf Basis von 2015. Das entspricht grob 34,7 bis 40,4 Milliarden Euro. Für ein einzelnes Kraftwerksprojekt ist dies eine außerordentlich hohe Summe, die von Politik, Öffentlichkeit und Medien aufmerksam verfolgt wird.
Gleichzeitig besitzt das Vorhaben für London weiterhin große strategische Bedeutung. Derzeit liefert Kernenergie rund 15 Prozent der britischen Stromproduktion, doch viele bestehende Anlagen nähern sich ihrem Betriebsende. Ohne neue Reaktoren könnte im Netz eine tatsächliche Versorgungslücke entstehen.
Hinkley Point C soll diese Lücke zusammen mit Sizewell C und möglichen kleineren modularen Reaktoren schließen. Angestrebt wird eine verlässliche Grundlast, eine geringere Abhängigkeit von Gasimporten und Kohle sowie deutlich weniger CO₂-Emissionen als bei fossilen Kraftwerken.
Für die britische Energiepolitik steht Hinkley Point C sinnbildlich für die Frage: Setzt das Land langfristig auf Kernkraft oder nicht?
Der aktuelle Stand der EPR-Technologie
Von China über Finnland nach Großbritannien
Der EPR zählt zur sogenannten dritten Generation der Druckwasserreaktoren. Pro Block erreicht er eine elektrische Leistung von rund 1.650 Megawatt, was für mehrere Millionen Haushalte ausreicht. In Europa war diese Technologie lange vor allem mit Bauverzögerungen und explodierenden Kosten verbunden.
Die Wende erfolgte in Asien: In Taishan in China speisen zwei EPR-Einheiten seit 2018 und 2019 zuverlässig Strom in das Netz ein. Die Anlagen wurden innerhalb vergleichsweise enger Zeitfenster errichtet und gelten bis heute als Referenz für die EPR-Linie.
Darauf aufbauend sind weitere Projekte gefolgt:
| Status | Standort | Anzahl Reaktoren | Elektrische Leistung | Betreiber | Wichtige Termine |
|---|---|---|---|---|---|
| In Betrieb | Taishan (China) | 2 | 1.660 MWe | CGNPC | 2018–2019 |
| In Betrieb | Olkiluoto 3 (Finnland) | 1 | 1.600 MWe | TVO | seit 2023 |
| In Betrieb | Flamanville 3 (Frankreich) | 1 | 1.650 MWe | EDF | seit Ende 2024 am Netz |
| Im Bau | Hinkley Point C (Großbritannien) | 2 | 1.670 MWe | EDF Energy | Baubeginn Ende 2018 |
| Geplante EPR2 | Frankreich (u. a. Penly) | 6–14 | ca. 1.650 MWe | EDF | ab Mitte der 2030er Jahre |
Aus den bisherigen Vorhaben ist bereits eine weiterentwickelte Variante entstanden: der EPR2. Er soll stärker standardisiert, günstiger und schneller errichtet werden können. In Frankreich werden bis zu 14 neue Reaktoren diskutiert, während in anderen Ländern Gespräche über mögliche Standorte laufen.
Was Begriffe wie EPR und Druckwasserreaktor bedeuten
Viele Begriffe aus der Atomtechnik erscheinen zunächst kompliziert. Zwei grundlegende Konzepte lassen sich jedoch vergleichsweise einfach erklären:
- Druckwasserreaktor (PWR): Der weltweit heute am häufigsten eingesetzte Reaktortyp. Wasser fungiert als Kühlmittel und Moderator, bleibt unter hohem Druck flüssig und überträgt Wärme an Dampferzeuger.
- EPR: Eine weiterentwickelte Variante des Druckwasserreaktors mit zusätzlichen Sicherheitssystemen, einem dickeren Sicherheitsbehälter und höherer Leistung je Block.
Befürworter argumentieren vor allem, dass große moderne Reaktoren über ihre lange Betriebsdauer beträchtliche Strommengen bei niedrigen CO₂-Emissionen erzeugen können. Kritiker verweisen hingegen auf die Kosten, die Frage der Endlagerung und das Risiko schwerer Störfälle – auch wenn die Systeme im Vergleich zu älteren Reaktoren deutlich umfassender abgesichert wurden.
Risiken, Vorteile und die Bedeutung solcher Kolosse für die Energiewende
Der 500-Tonnen-Behälter für Hinkley Point C steht beispielhaft für die Bandbreite dieser Diskussion. Auf der einen Seite stehen riesige Investitionen, große Mengen an Beton und Stahl, lange Bauphasen und eine hohe Abhängigkeit von spezialisierten Zulieferern wie Framatome. Auf der anderen Seite besteht die Aussicht auf eine planbare Stromerzeugung, die nicht vom Wetter abhängt und bis zu 80 Jahre lang möglich sein soll.
Im Zusammenspiel mit erneuerbaren Energien kann ein Großreaktor Schwankungen bei Wind- und Solaranlagen ausgleichen. Zugleich bindet er Kapital über Jahrzehnte an einen einzigen Standort, was angesichts schneller technologischer Entwicklungen ein bedeutender Faktor ist. Für Länder wie Großbritannien, die alternde Kernkraftwerke ersetzen und ihre Klimaziele erreichen müssen, behalten solche Vorhaben dennoch ihre Attraktivität.
Die Ankunft dieses Reaktordruckbehälters in Somerset verdeutlicht die enge Verflechtung der europäischen Atomindustrie: in Frankreich gefertigt, im Vereinigten Königreich bezahlt und durch globale Lieferketten abgesichert. An solchen Stahlgiganten entscheidet sich letztlich, ob die ehrgeizigen Pläne zum Ausbau der Kernenergie Realität werden – und ob Hinkley Point C zu einem Leuchtturmprojekt oder zu einer Warnung für kommende Vorhaben wird.
